Studi kasus · Analisis MPM
Membaca longsoran runout panjang dengan Material Point Method
Lereng galian di KM 430C longsor bertahap. Awalnya hanya di berm teratas, lalu dalam beberapa minggu meluas ke seluruh badan lereng dan meluncur jauh ke bawah. Metode yang biasa dipakai tidak bisa menjelaskan perilaku ini, jadi GFM memodelkannya dengan Material Point Method.
- Lokasi
- Jalan Tol Semarang, KM 430C
- Pemberi kerja
- PT Jasamarga Tollroad Maintenance
- Tahun
- 2025
- Peran GFM
- Penyusun analisis dan desain
Masalahnya

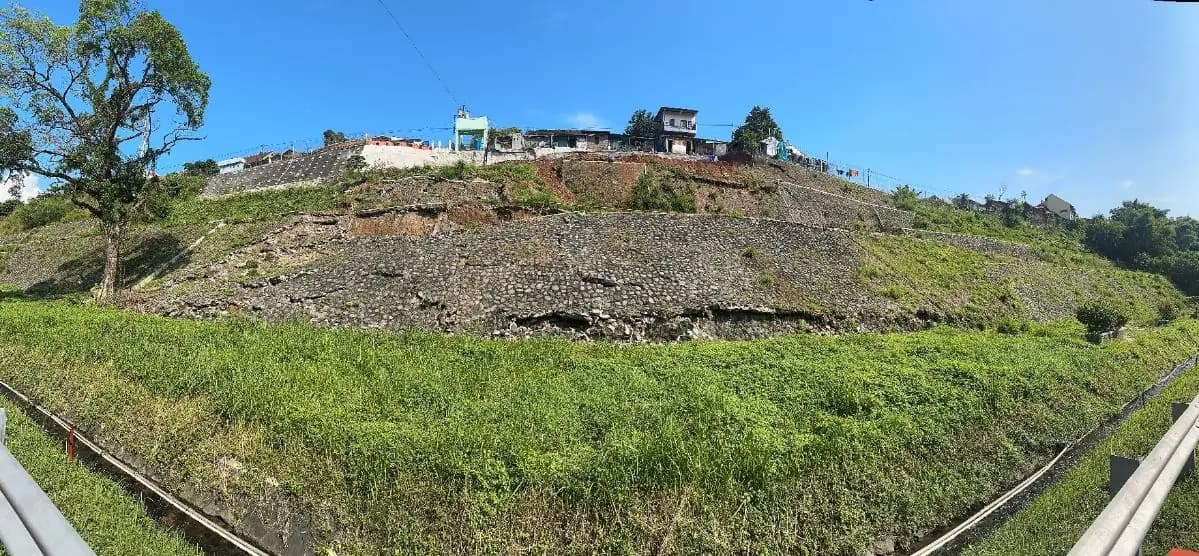

Longsor dimulai dari atas, lalu menyeret lereng di bawahnya
Penyelidikan tanah menemukan lempung sangat lunak sampai lunak di bagian atas lereng, dengan bidang gelincir diperkirakan sedalam 8–15 m. Horizontal drain yang ada tidak lagi memotong muka air tanah, dan air keluar tidak beraturan dari muka lereng.
Di lapangan keruntuhan dimulai dari berm teratas, lalu menyeret lereng di bawahnya dan terus bergerak setelah longsoran pertama. Analisis stabilitas konvensional hanya memberi satu angka faktor keamanan, tanpa menjelaskan urutan ini. Desain yang tidak memahami mekanismenya berisiko memperkuat bagian yang salah.

Mengapa MPM
Untuk longsoran yang bergerak jauh, pertanyaannya bukan hanya “aman atau tidak”
MPM memodelkan tanah sebagai ribuan titik material yang bergerak bebas melewati grid perhitungan. Karena tidak terikat jaring elemen, metode ini tetap stabil saat tanah mengalami deformasi sangat besar. Hasilnya, seluruh proses keruntuhan bisa diikuti: kapan bidang geser terbentuk, ke mana ia menjalar, seberapa jauh tanah meluncur, dan di mana material berhenti.
Analisis stabilitas konvensional
Seberapa aman lereng: satu angka faktor keamanan pada satu bidang gelincir.
Tidak menjelaskan urutan keruntuhan, bagaimana longsor menjalar, atau seberapa jauh tanah meluncur.
Material Point Method (MPM)
Urutan keruntuhan, bidang geser yang terbentuk bertahap, jarak luncur, dan tempat material berhenti.
Butuh parameter tanah yang baik dan waktu komputasi lebih panjang.
Hasil simulasi

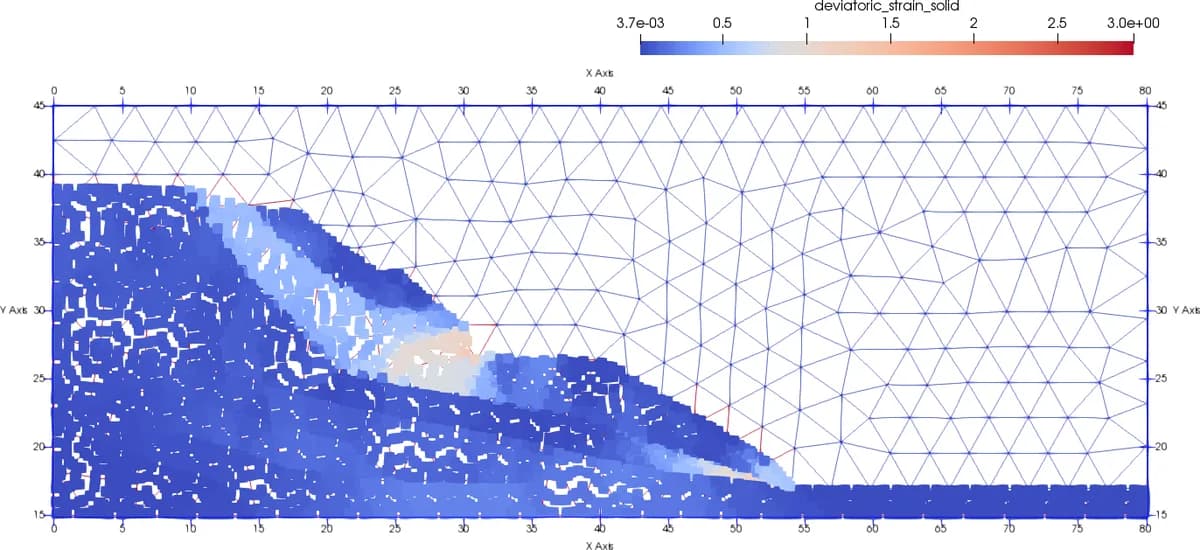

Dua bidang geser, satu longsoran yang menjalar
Simulasi menunjukkan keruntuhan progresif: lereng atas runtuh lebih dulu dan membentuk bidang geser pertama. Dorongannya kemudian memicu bidang geser kedua di lereng bawah. Ini sesuai dengan yang terjadi di lapangan, termasuk gerakan yang terus berlanjut setelah longsoran pertama.

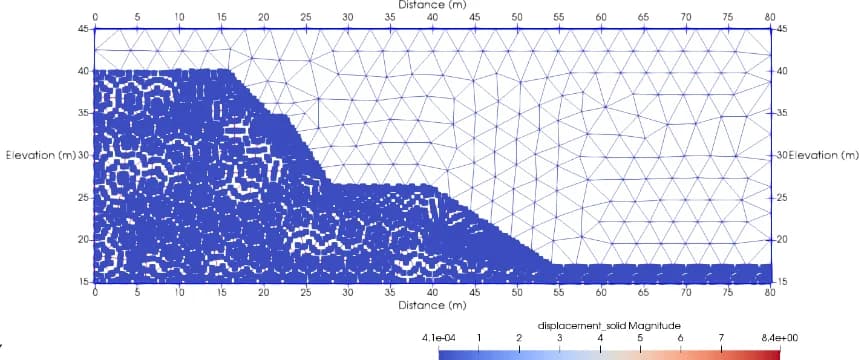

Kondisi awal
Geometri lereng galian sebelum bergerak.

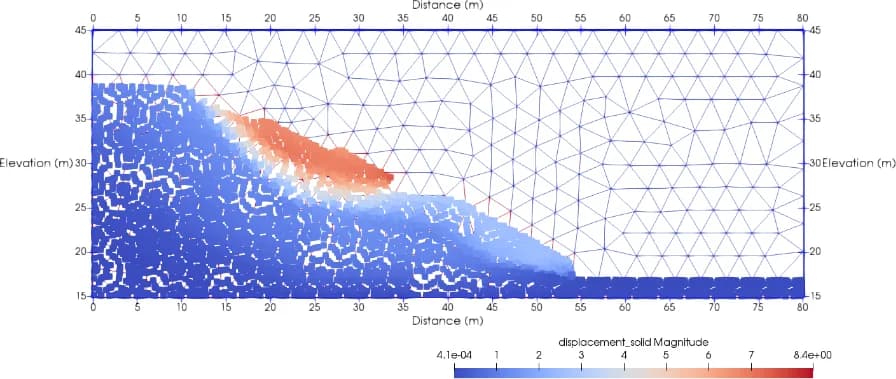

Longsor lereng atas
Massa tanah di lereng atas mulai meluncur.

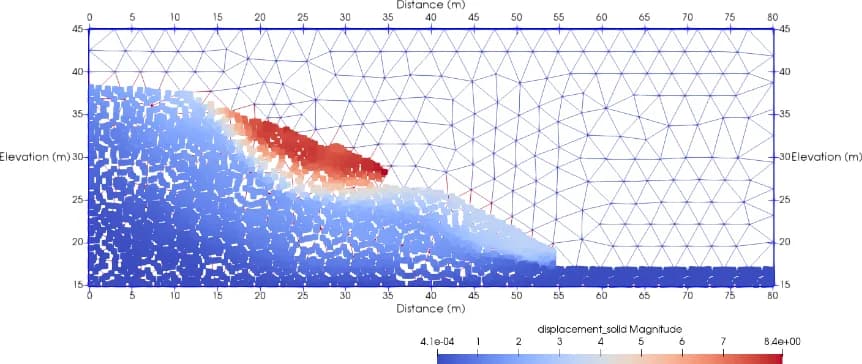

Akhir simulasi
Material terdorong jauh ke bawah: runout lereng atas lebih dari 15 m.

Apa artinya bagi desain
- Air adalah pemicunya. Tanpa drainase yang berfungsi, perkuatan apa pun bekerja melawan massa tanah jenuh.
- Lereng atas mendorong lereng bawah. Perkuatan yang hanya di kaki tidak menghentikan mekanisme dari atas.
- Bangunan di puncak lereng harus bertumpu di bawah bidang gelincir, bukan pada tanah yang ikut bergerak.
Konsep penanganan
Box di atas minipile, dikombinasikan dengan subdrain
Alternatif yang dipertimbangkan
Timbunan kembali + dinding borepile
- Borepile harus menahan dorongan seluruh massa tanah yang bergerak di atas bidang gelincir yang dalam, sehingga defleksi lateralnya jauh melampaui batas izin.
- Momen pada tiang sangat besar, sehingga diameter dan tulangan yang dibutuhkan tidak sebanding dengan tambahan keamanan yang didapat.
- Timbunan kembali justru menambah beban di puncak lereng, tepat di bagian yang memicu keruntuhan.
- Tidak menyelesaikan masalah air yang menjadi pemicu.
Konsep terpilih
Box + minipile + subdrain & blanket drain
- Box beton ringan menggantikan timbunan, sehingga beban di puncak lereng turun.
- Minipile tidak dipakai untuk menahan longsoran. Fungsinya meneruskan beban jalan ke lapisan keras di bawah bidang gelincir.
- Subdrain dan blanket drain menurunkan tekanan air pori, langsung pada pemicu longsoran.
- Regrading dan counterweight mengurangi gaya pendorong sekaligus menambah penahan di kaki.
- Memenuhi kriteria faktor keamanan Pd T-09-2005-B untuk muka air normal dan muka air terburuk.
- 1
Box beton di puncak lereng
Jalan dibangun kembali di atas box yang ringan dan kaku, sehingga beban ke lereng berkurang.
- 2
Minipile menembus bidang gelincir
Beban box diteruskan ke lapisan keras di bawah zona longsor, bukan ke tanah yang bergerak.
- 3
Horizontal subdrain
Dua baris pipa berlubang menurunkan muka air tanah di badan lereng, penyebab utama longsoran.
- 4
Regrading lereng
Kemiringan dilandaikan untuk mengurangi gaya pendorong dari massa tanah di atas.
- 5
Blanket drain berfilter
Lapisan kerikil dan filter di lereng bawah mengalirkan rembesan tanpa membawa butiran tanah.
- 6
Counterweight di kaki
Tanah sisa regrading dimanfaatkan sebagai penahan di kaki lereng.
Urutan pelaksanaan
Urutan kerja juga bagian dari desain
Karena lerengnya masih bergerak, urutan kerja ditetapkan di gambar desain supaya pekerjaan tidak memicu longsoran baru.
- Langkah 1
Drainase dulu
Horizontal subdrain dan blanket drain dipasang paling awal agar tekanan air pori turun dan lereng mulai stabil.
- Langkah 2
Regrading & counterweight
Lereng dilandaikan; tanah sisa ditimbun kembali sebagai counterweight di kaki setelah drain berfungsi.
- Langkah 3
Pastikan tidak bergerak
Pemancangan baru dimulai setelah pengukuran di lapangan (7×24 jam) memastikan tidak ada gerakan tanah.
- Langkah 4
Minipile & box
Minipile dipancang menembus bidang gelincir, lalu box beton dibangun sebagai badan jalan di puncak lereng.
